교통부는 1일 오전 2021~2025년 동부남북고속도로 12개 부분 사업 착공식을 가졌다.
착공식은 12개 사업에 해당하는 12개 지점에서 동시에 진행됐으며, 이중 꽝빈, 꽝아이, 하우장(북중부, 남중부, 남서부 3개 지역을 대표)이 3개 주요 교량 지점이다.
팜민찐 총리는 이날 꽝아이 지역에서 열린 기공식에 참석해 동서남북고속도로 사업이 국가 교통 인프라 시스템에서 가장 중요한 교통 사업임을 강조했다.
찐 총리는 투자자와 건설업자들에게 프로젝트의 진행을 보장해 2025년까지 남북 고속도로가 랑선에서 까마우까지 원활하게 연결돼야 한다"고 총리는 강조했다.
응우옌반탕 교통부 장관은 이날 꽝빈 가리 연설에서 2021~2025년 기간의 남북 고속도로 12개 사업 모두가 법에 따라 착공할 것이라고 밝혔다.
정해진 일정대로라면 2025년 12개 사업이 기본적으로 완료돼 2026년부터 가동된다.

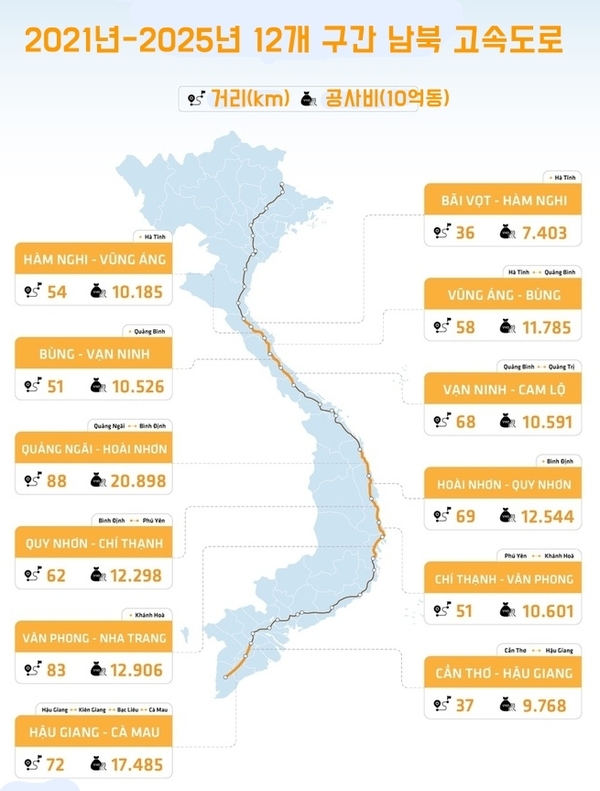

앞서 정부는 동양권 남북고속도로 전체를 2025년까지 기본적으로 완공한다는 목표로 12개 성·시를 거쳐 총연장 729㎞의 사업 투자정책을 국회에 제출해 승인을 받았다. 전체 프로젝트의 총 투자는 거의 147조 동이며 4개 차선 규모로 12개의 구성 요소 프로젝트로 나뉜다.
국회가 투자 정책을 승인한 후, 정부는 투자 준비 업무를 각 부처, 지사 및 지방에 할당하고 사업의 신속한 추진을 위한 여러 구체적인 방안을 결정하였다. 교통부는 소속 기관과 사업관리위원회(투자자), 컨설팅 부서에 사업 수립, 기술설계, 시공사 선정 등을 의뢰했다. 부처는 최적화, 효율성 증진, 손실, 낭비 및 부정성 방지를 위한 설계 작업을 요구한다. 계약자 선정은 엄격하고 공개적이며 투명해야 한다.
응우옌반탕 장관이 프로젝트 기공식에서 연설
지금까지 12개 사업이 완료된 지역은 기본적으로 부지 정리 면적이 70%가 넘어 착공 요건을 충족했다. 앞으로 교통부는 이 사업을 위한 부지 정리를 곧 완료할 수 있도록 지방자치단체에 지속적으로 지시할 것을 제안한다. 안전과 보안을 보장하고 개발 지역에는 편리하고 안전한 교통을 조직한다.
동쪽으로 가는 남북 고속도로는 32개 성을 지나 후이응이 국경 관문(랑선)에서 까마우까지 총 길이 2063km로 계획되어 있다. 지금까지 642km(31%)가 완공되어 운영에 들어갔다.
