닌투언과 빈투언은 풍력 및 태양광 발전 프로젝트의 매우 빠른 발전을 인식하고 있다는 공통점이 있다. 신재생에너지의 장점으로 두 성은 경제를 살리고 활성화하기 위해 더 높은 목표를 세우고 있다.
신재생 에너지로 2년간의 획기적인 성장
닌투언, 빈투언 - 서로 인접한 두 성, 남중부 해안 지역, 흥미롭게도 최근 폭발적으로 증가한 재생 에너지원(풍력 및 태양광 발전)을 보유한 두 지역이기도 하다.
닌투언의 경우 2020년 한 해에만 42개의 에너지 프로젝트(풍력 발전 프로젝트 3개, 태양광 프로젝트 32개, 수력 발전 프로젝트 7개)가 송전망에 연결되어 있다.
빈투언은 2018년과 2019년 2년 동안만 총 25조590억동의 투자를 통해 21개의 태양광 발전소를 준공하는 데 주력해왔다.

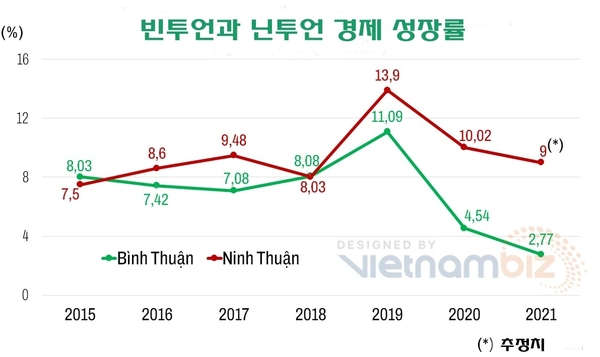

2015년부터 현재까지 양 성의 일부 경제지표를 살펴보면 닌투안의 GRDP 성장세가 다소 두드러진다. 닌투언은 2019년과 2020년 각각 13.9%, 10.02%의 좋은 성장률을 달성했다. 올해 닌투언의 경제는 9% 성장할 것으로 추정된다. 한편, 빈투언은 2021년 GRDP 성장률이 2.77%에 달한다고 발표했다.
산업생산지수(IIP)의 성장세를 살펴보면, 이 두 지방은 2019년 함께 매우 높은 성장률을 보였다는 흥미로운 공통점도 있다. 코비드-19 전염병이 나타나기 시작한 2020년에는 산업 생산이 이루어졌다. 닌투언은 39.43%의 증가율로 여전히 인상적이었고, 빈투언은 12.6%의 낮은 비율을 달성했다. 이 해는 닌투언과 빈투언 모두 태양 발전 프로젝트의 매우 빠른 발전을 기록한 2년이기도 하다.
올해 닌투언은 IIP 지수가 29.7% 상승할 것으로 예측하고 있는데, 이는 상당히 높은 수준이며 이 나라에서 가장 높은 수준에 속할 것으로 보인다.

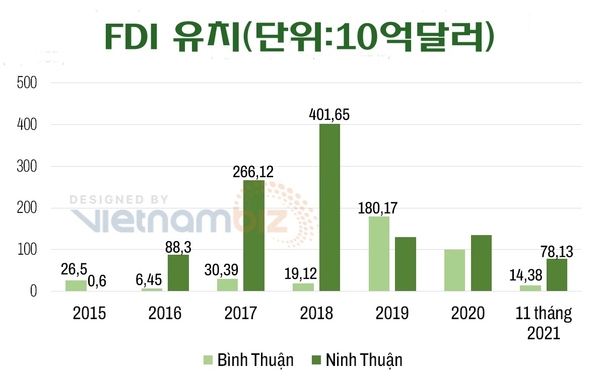

FDI 유치와 관련하여 닌투언이 2015년부터 현재까지 가장 높은 순위를 기록한 것은 4억1백만달러 이상의 FDI를 유치한 2018년으로 전국 18위를 차지했다. 빈투언은 지난해 전국 27위를 기록했다. 2019년에는 1억8천만 달러 이상의 FDI 자본을 유치헸다.
향후 5년 안에 닌투안은 GRDP를 연간 10-15% 증가시키는 것을 목표로 하고 있다. 2025년에는 해양경제가 도내 GRDP의 41~42%를 차지하게 되며 2021~2025년 총 사회투자자본이 100조~150조동 규모에 이를 전망이다. 그리고 빈투언은 연간 7-7.5%의 GRDP 성장 목표를 설정했다. GRDP 대비 총 사회투자자본 유치는 43~47%를 차지한다.
빈투언은 수백억 달러 규모의 해상 풍력 발전 프로젝트로 두각을 나타내고 있으며, 닌투언은 재생 에너지 센터를 목표로 하고 있다.
양 성의 공통강점을 말하는 것이 재생에너지 개발인데 전력계획 VIII에 따르면 전력시스템이 6개 권역으로 나눠질 전망이다.
중남부 지역은 빈딘성, 푸옌성, 칸호아성, 람동성, 닌투안성, 빈투안성을 포함한다. 이곳은 태양광과 풍력 발전이 강하게 기대되는 지역이다.
최근 닌투언성과 빈투언성 모두 8호 전력계획에 각각 2만5300㎿와 4만2595㎿ 이상을 추가 신청했다.
이 두 지역이 계획에 추가하고자 하는 재생 에너지원의 대부분은 빈투언성이 3400 MW 탕롱 해상 풍력 발전 프로젝트, 라간 3500 MW, 뚜이퐁 4600 MW, 빈투언 5000 MW와 같은 매우 큰 프로젝트가 있는 해상 풍력 발전이다. 그리고 닌투언성은 발전 계획 VIII에 육상 풍력 1900 MW, 근해 풍력 4400 MW, 해상 풍력 2만1000 MW를 추가하기를 원한다.

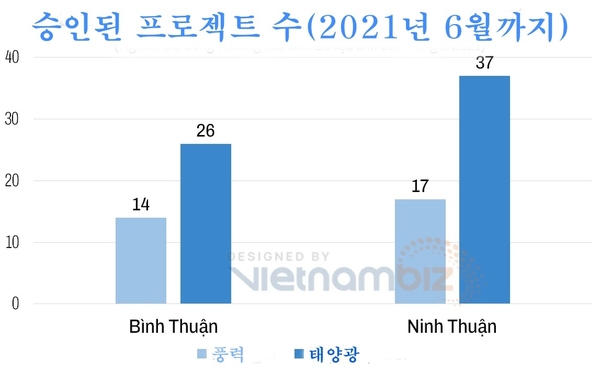

닌투언성 기획투자국장 레낌호앙씨에 따르면 현재까지 성인민위원회가 2576MW 규모의 태양광발전 37개 사업에 대한 투자정책 결정을 내렸으며, 투자규모는 약 68조640억동이다. 이 중 2021년 6월 말까지 상업운용을 공식 인정받은 프로젝트가 32개는 총 2256.8MW, 투자자본 약 60조8560억동이다.
올 6월까지 전력망과 연계된 총 용량 200MW, 4조8450억동의 투자규모의 3건의 태양광 발전사업이 이어질 전망이다.
풍력과 관련하여 닌투언성은 총 등록 투자 자본금이 약 34조1790억동인 17개 프로젝트에 대한 투자 정책 결정을 승인했다. 2021년 6월 말까지 총 용량 229MW, 투자자본 약 8조4450억동의 상업운전을 공식 인정받은 프로젝트가 3개 있다. 전력망과 연계한 15조5040억동의 투자로 올해 6월까지 총 437MW 규모의 풍력발전 사업이 8차례 이어질 것으로 전망된다.
빈투언에는 국가발전계획 외에 20개 풍력발전사업이 총리 승인을 받았으며 산업통상부가 빈투언 발전계획을 승인했다고 성 산업통상부 정보가 밝혔다. 이 가운데 14개 사업이 성인민위원회로부터 투자정책 결정을 받았다.
태양광 발전 사업과 관련해 빈투언성에서는 98개 사업이 계획 보완 승인을 받았으며, 이 중 26개 사업이 성 인민위원회로부터 투자정책 결정을 받았다.
연말까지 전력망에 연결된 총 437MW, 투자자본 15조5040억동 규모의 풍력발전 사업이 8건 이어질 전망이다.
사업 건수를 비교하면 닌투성과 맞먹지는 않지만 빈투언은 수백억 달러 규모의 해상풍력 프로젝트 두 개를 보유하고 있는데, 탕롱풍력 프로젝트는 3.4GW 규모로 총 약 100억달러가 투자됐다. 다른 프로젝트는 아시아석유에너지합작주식회사(아시아페트로)와 노바시아에너지, 코펜하겐 인프라파트너스(CIP, 덴마크)가 합작한 라간 해상풍력 사업으로 3.5GW 규모로 투자자본도 약 105억달러로 증가했다.
닌투언은 전기와 에너지에 많은 투자를 할 계획이다.
닌투안성의 2021-2030년 계획 초안에서 2050년을 비전으로 하는 이 성은 에너지 산업을 특히 청정에너지, 태양광, 풍력, 수력 발전, 액화석유가스(LNG)와 같은 성 경제 발전의 돌파구이자 기둥으로 파악하고 있다.
이와 함께 2025년까지 전국 재생에너지 및 청정에너지 중심지로 도약한다는 목표를 세웠다.
2021-2030년 동안 닌투언성의 에너지 부문 개발 계획은 약 2만3441.23 MW에 이를 것으로 예상되며, 이 중 태양광 발전(옥상, 지상, 수상 표면): 9048 MW, 풍력 발전(육상, 연안): 5800 MW, 수력 발전(중형 수력, 저장 용량): 2534.8 MW, 기타 에너지(바아오매스, 액화석유가스(LNG): 6058.43 MW이다.

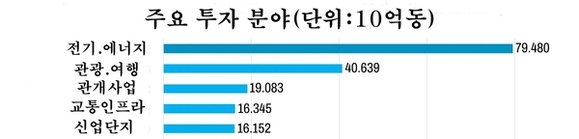

초안에 따르면 2021-2030년 성 내 총 투자자본 비용은 약 212조동이 소요될 전망이다. 이 지역에서 총 투자 자본은 전기 및 에너지 부문, 관광, 산업 지구 및 클러스터에 가장 집중되어 있다.
특히 교통 인프라 분야에서 닌투안은 향후 다음과 같은 뛰어난 프로젝트를 수행할 것으로 예상된다.
- 닌투안성의 북쪽 순환도로는 27.7km 길이로 총 6500억동 투자
- 지방도 703호선에서 지방도 701호선으로 이어지는 남동쪽 순환도로는 길이가 10km가 넘으며 총 5170억동 이상의 사업비가 투입
- 국도 27호선에서 지방도 703호선에 이르는 구간인 남동순환도로는 총 길이 10.38km로 총 5100억동 이상의 투자
- 반람-손하이 거리는 길이가 13km로 3700억동
- 닌선군 딴손읍과 람동성 득쫑군 따낭 교차로를 연결하는 도로는 길이 61.45km, 1조4900억동
또한 2021-2025년 동안 닌투언은 67개의 프로젝트에 투자를 요청했다. 이중 주목할 프로젝트는 다음과 같다.
- 푸옥디엠 코뮌의 담까나 신도시 (64.87헥타르, 투안남)은 약 3조5320억동
- 딴손읍 중심에 있는 신 도시(26.7헥타르, 닌손) 1조동
- 탄손읍 옹강 동쪽 강둑의 새로운 도시 지역 (29.5헥타르, 닌손)은 2조동
- 딘강변 신도시(37.39헥타르, 판랑-탑참시)는 3조동
- 북서부 신도시 지역(91.37헥타르, 판랑 탑참시) 1조4770억동
빈투언성은 2021-2030년 동안의 지방 계획 초안을 발표하지 않았다. 빈투언의 2020년까지 사회경제발전계획에 따르면 2030년까지 에너지센터, 관광해양스포츠의 중심지, 티타늄 사광석 가공센터 등 3개 센터를 중점적으로 건설해 현대 산업 지역을 목표로 하고 있다.
*빈투언성 라기시
빈투언성은 공공투자사업과 관련해 2022년에만 까띠강 제방사업(득탄교~웅반키엠거리 구간), 판티엣 공항 프로젝트, 빈투언성 연극 및 예술 전시 프로젝트, 판티엣-케가 구간의 해안 도로 DT.719B 구간 갱신 프로젝트, 케가-판티엣 구간(라기) DT.719 도로 업그레이드 및 확장 프로젝트, 함투안남구 카펫저수지 사업, 대미 저항전쟁 당시 빈투안성위원회 기지 유적지 사업, 푸꾸이 어선 2단계 정박지 사업, 반탄브릿지 사업(판티엣) 등이 있다.
-GMK미디어(출처:베트남비즈)
